Подключение коттеджа к электросети: 5 этапов

Электрификация коттеджа в Минске и пригороде

Все типовые проекты электроснабжения составляются без участия и пожеланий будущих владельцев коттеджей, поэтому не удивительно, что покупатели готовых домов зачастую сталкиваются с неправильно выполненной системой освещения и неудобным расположением коммутационных аппаратов (розеток, выключателей, переключателей, автоматов и др.).

При частном строительстве, часто можно столкнуться с продавцами коттеджей, которые укладку электропроводки оставляют новым хозяевам, предоставляя им возможность реализовать собственные индивидуальные схемы.

Чтобы в таком коттедже появилось электричество необходимо оформить разрешение на подключение к электросетям, а это процесс довольно долгий и не простой. Рассмотрим основные 5 этапов подключения коттеджа к системе электроснабжения.

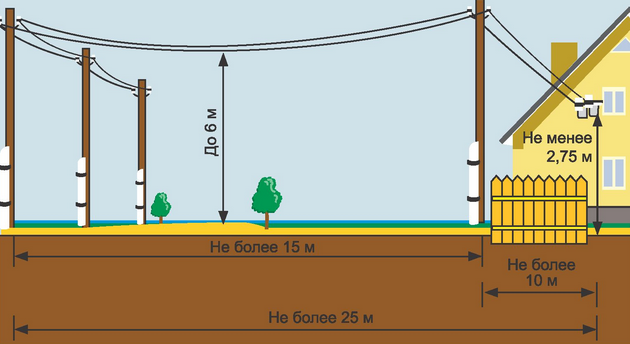

Подключение и ввод в дом

1 этап. Получить разрешение на подключение к электросетям.

Для этого необходимо обратиться в организацию энергоснабжения (часто это администрация населенного пункта, где построен коттедж), к которой относится местная электросеть для рассмотрения технической возможности подключения коттеджа, а так же выделения максимальной мощности и получения технических условий (ТУ) для подключения электричества к дому.

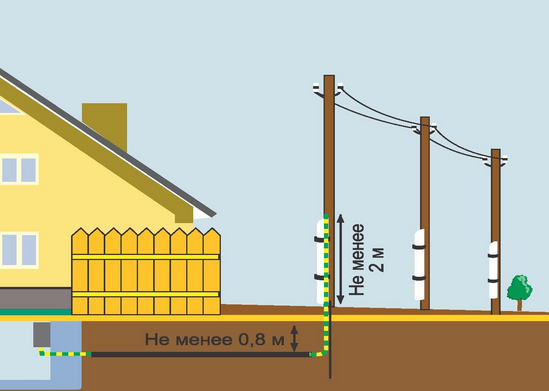

Подключение и ввод в дом

2 этап. Покупка счетчика.

Купить счетчик можно в организации, которая занимается продажей электроэнергии в данной местности, там же согласовать тип и модель будущего счетчика. (К примеру, в Минске и области – это Минскэнергосбыт). Каким быть счетчику: традиционным или с раздельным учетом электроэнергии (дневным\ночным), зависит от индивидуального решения каждого.

Здесь же составляют официальный документ - Акт разграничения балансовой принадлежности электросети. На основании, которого четко определяется линия раздела энергообъектов, которая обозначает зону ответственности за эксплуатацию сетей между администрацией населенного пункта и потребителем электроэнергии.

3 этап. Составление проекта.

Составлением проекта электрификации дома занимается лицензированное проектное лицо или бюро. В данном проекте подробно указываются все места расположения электроприборов (розеток, выключателей, автоматов и пр.), а так же вывода питания для мощного электрооборудования (электроплиты, теплого пола, водонагревателя, обогревателя и др.). Владельцу коттеджа необходимо только объяснить, где он планирует установить основные приборы для подключения их к питающей электрической сети.

4 этап. Согласование проекта.

Проект согласовывается в организации Госэнергонадзора. Сюда же представляются и документы, которые получены в предыдущих инстанциях. Здесь они проверяются на соответствие действующим Правилам устройства электроустановок. Дополнительных вопросов с согласованием не возникает, если проект составлен грамотно и профессионально.

5 этап. Монтаж электропроводки.

Процедура подключения к электросети достаточно сложная, поэтому для проведения монтажа электропроводки следует тщательно выбирать подрядчика. Установку электрики доверять только квалифицированным специалистам, которые смогут качественно, без ошибок и в сжатые сроки выполнить весь комплекс работ (подключить коттедж или любое оборудование), при этом строго придерживаясь утвержденного проекта.
